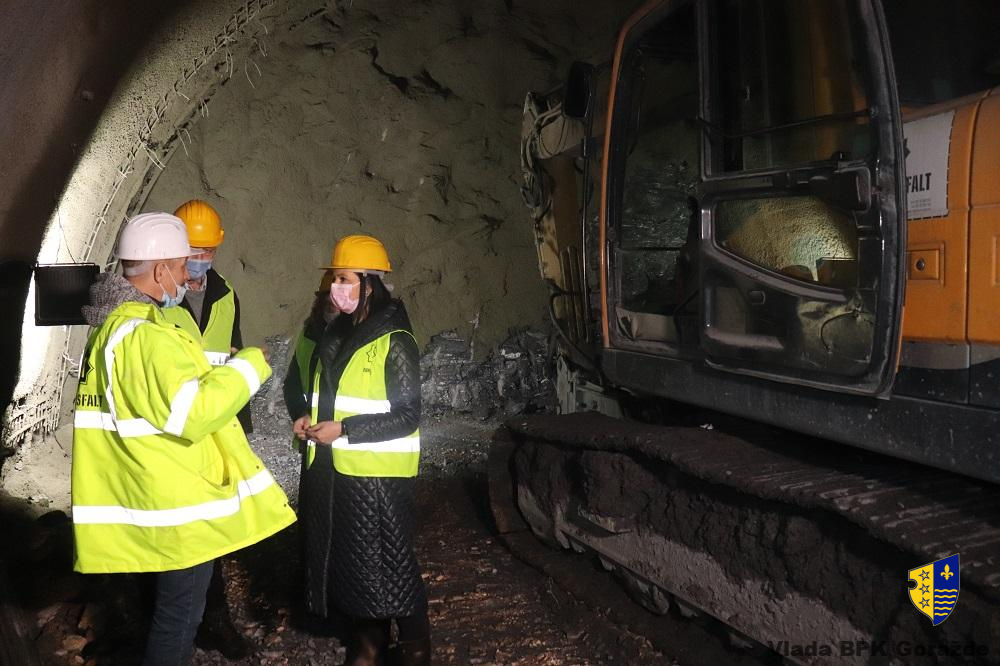

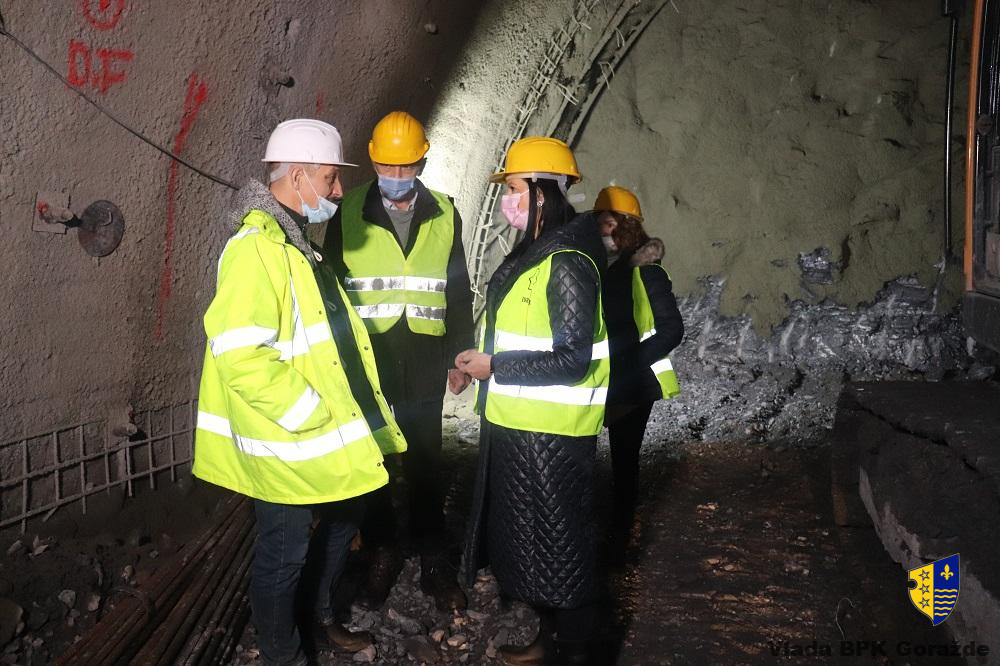

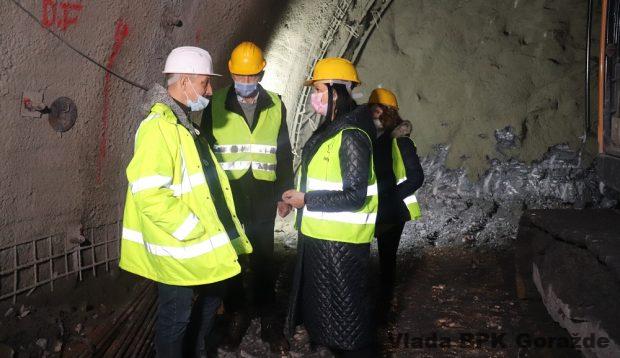

U pratnji predstavnika JP“Autoceste FBiH“, premijerka Bosansko-podrinjskog kantona Goražde Aida Obuća obišla je radove na izgradnji tunela „Hranjen“ s južne strane, u naselju Podhranjen.
Ukupna dužina brze ceste od Kaljana (Hrenovica) do “Pobjede” (Goražde) je 13,7 km, a sama dužina tunela “Hranjen” na tom dijelu ceste je 5,5 km.

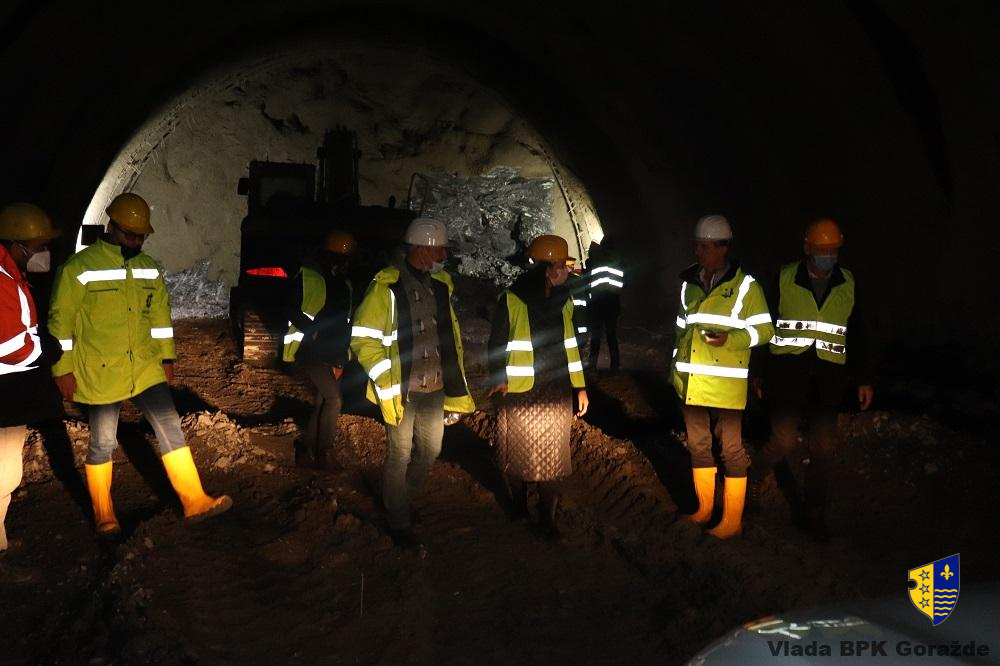

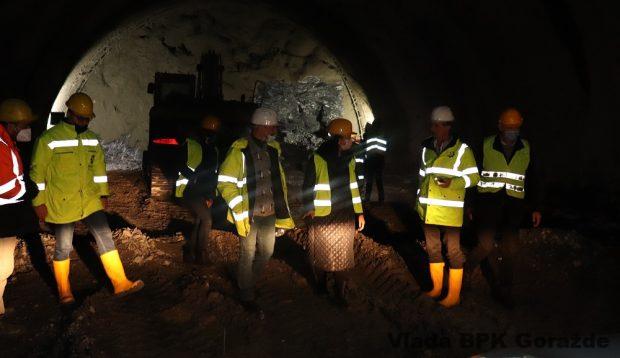

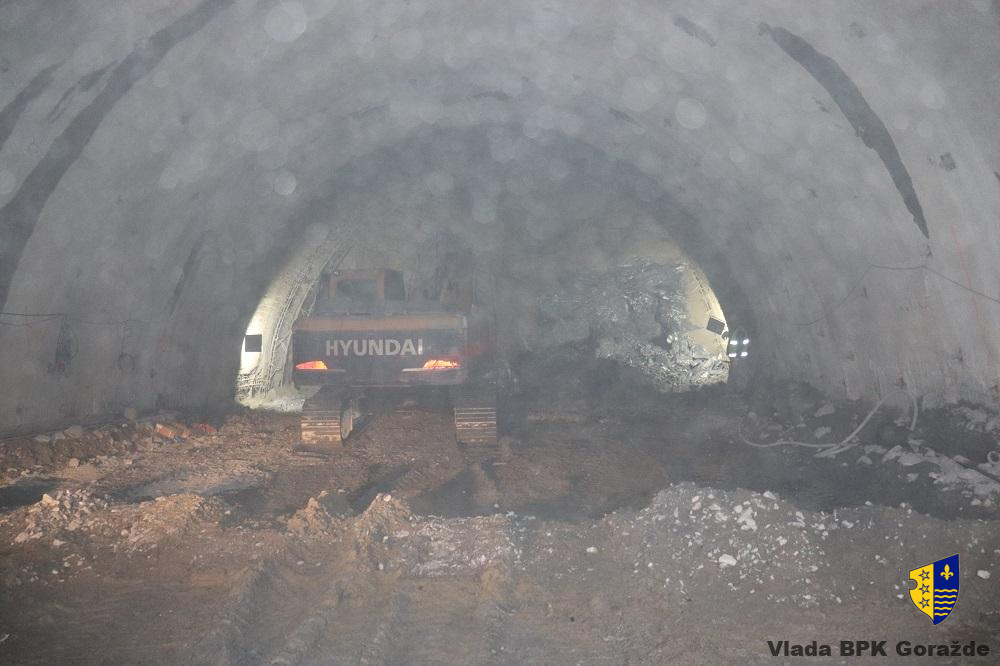

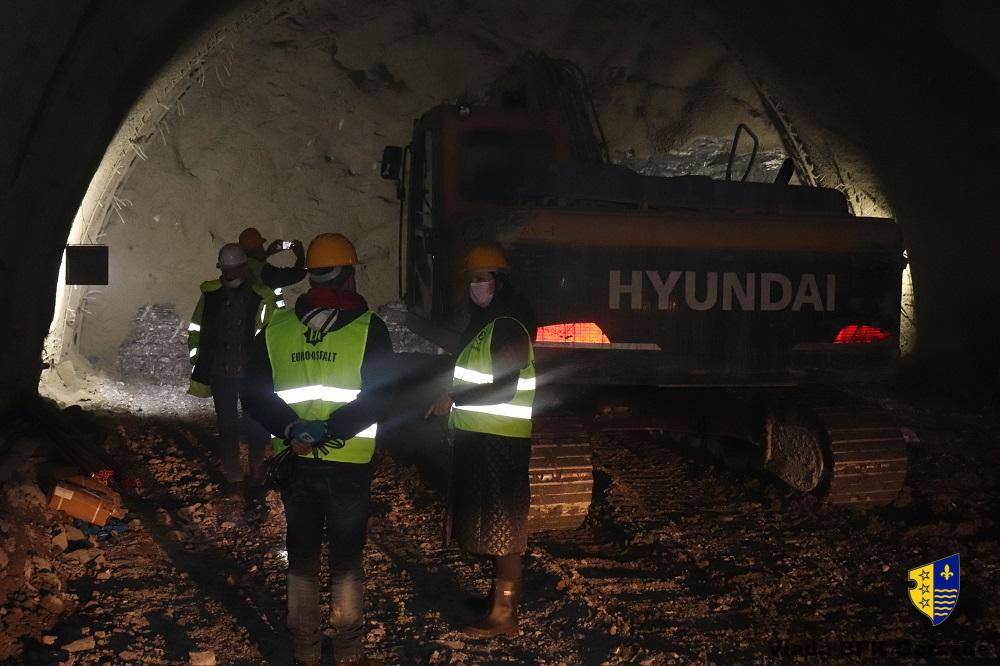

Radovi teku zadovoljavajućom dinamikom i prema podacima, do sada je iskopano i podgrađeno 1741 metara glavne tunelske cijevi, od čega je sa sjeverne strane urađeno 696 m, a sa južne strane 1.045 m. Kako je istaknuto, urađeni dio tunela čini 32%, tj. skoro trećinu dužine tunela. Također, do sada je urađeno 1.598 metara servisne tunelske cijevi, sa sjeverne strane 699 m, a s južne 898 m te ukupno pet pješačkih poprečnih veza i dvije poprečne veze za prolaz interventnih vozila, kao i dvije parkirne niše s južne strane.
Radi ubrzanja radova i nadoknade propuštenog učinka, izvođač radova je angažovao 35 iskusnih, iskusnih tunelskih radnika iz Turske, sa rukovodećim kadrom na poslovima iskopa i ugradnje primarne tunelske podgrade, a za rukovodioca cijelog projekta angažovao je tunelskog inžinjera sa velikim iskustvom na sličnim projektima, što značajno poboljšava organizaciju rada na ovom projektu.

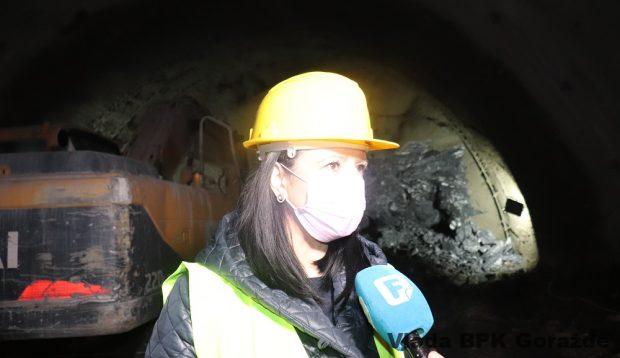

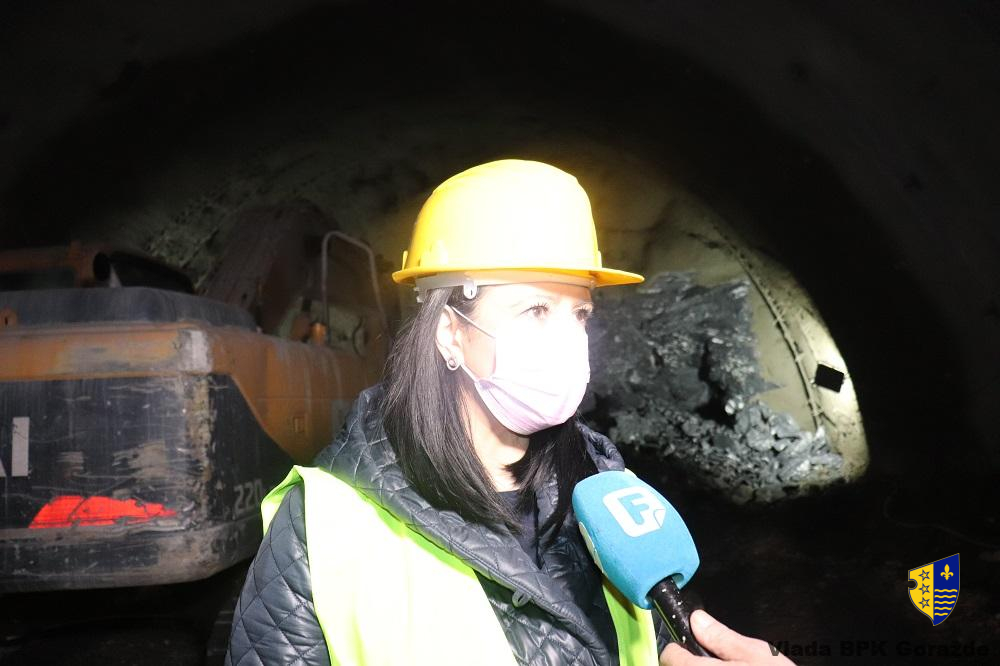

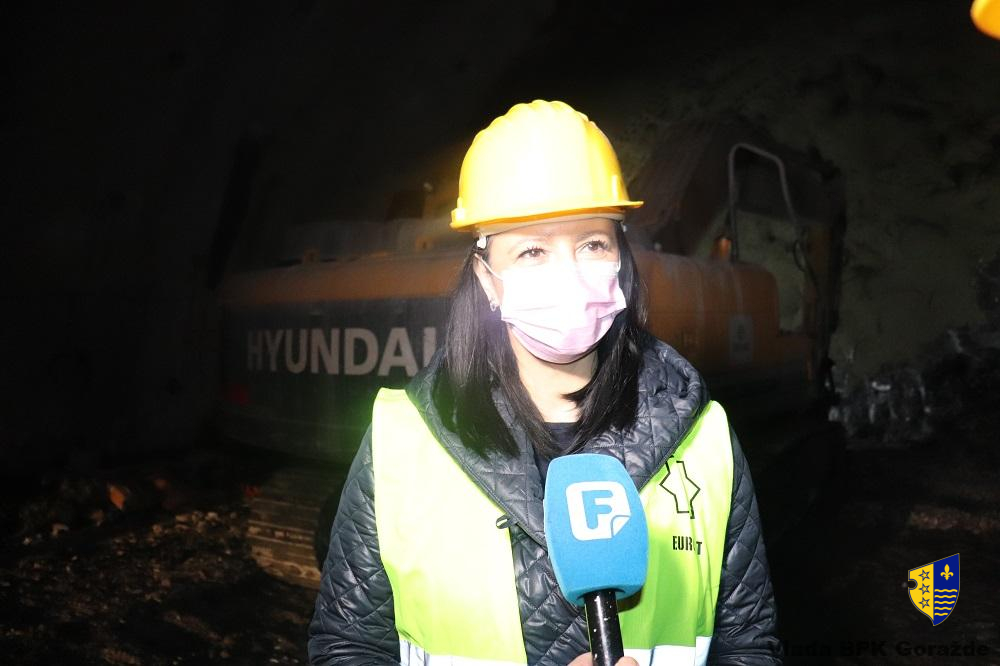

Prema riječima premijerke BPK Goražde Aide Obuće, pozitivne promjene u organizaciji rada izvođača daju vidljive rezultate, na južnoj/izlaznoj strani, umjesto ranijeg skromnog napredovanja od 2 m, sada je prosječni dnevni napredak u glavnoj tunelskoj cijevi 3,2 m – pri jednako teškim geološkim uslovima.
„Zadovoljni smo kvalitetom izvedenih radova, a ono što me posebno raduje jeste da se intezitet radova na dnevnom nivou poboljšao. Također, raduje me i činjenica da Vlada FBiH od početka prati finansijski realizaciju projekta izgradnje tunela „Hranjen“, sredstva su planirana u budžetu i u 2021. godini, tako da finansiranje ovog veoma značajnog infrastrukturnog projekta ne samo za građane BPK Goražde, već i za cijelu Federaciju, pa i Bosnu i Hercegovinu, neće doći u pitanje“-kazala je premijerka BPK Goražde Aida Obuća.

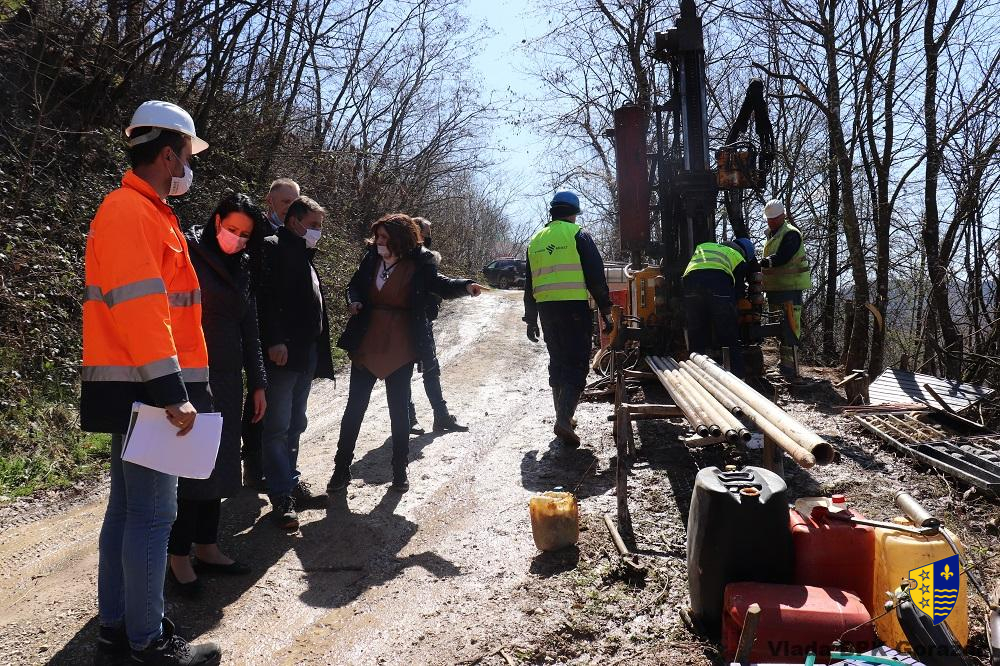

U nastavku posjete, premijerka je obišla i lokalitet na kojem firma Winner Project.d.o.o. vrši geološko istražne radove za izradu glavnog projekta Sjeverne obilaznice oko Goražda (od “Pobjede” do Donje Sopotnice) čija dužina je predviđena od 4,7 km, a na tom dijelu predviđena je i izgradnja tunela u dužini od 1,3 km.
